콘크리트 양생, 기온별 며칠 두고 거푸집은 언제 떼나

토목 현장에서도 콘크리트를 붓는 일은 생각보다 자주 생깁니다. 도로 옆으로 물길을 내는 측구, 빗물을 모으는 집수정, 관로 끝의 맨홀 받침, 옹벽을 받치는 기초처럼 크기는 작아도 현장마다 몇 군데씩 콘크리트 구조물이 들어갑니다. 흙을 깎고 메우는 공정 사이에 끼어 있는 작업이라, 붓는 날보다 그 뒤 며칠을 어떻게 지키느냐에는 관심이 덜 가기 쉽습니다.
그런데 콘크리트의 품질은 부은 다음 굳어 가는 동안에 정해집니다. 이 기간을 양생이라고 부르는데, 기온에 따라 며칠을 두어야 하는지, 거푸집은 언제 떼어도 되는지가 달라집니다. 10월 하순으로 접어들면 새벽 기온이 한 자릿수로 내려가는 날이 늘어, 같은 구조물이라도 한여름보다 양생에 시간이 더 걸립니다. 이 글은 표준시방서의 일반 기준을 바탕으로 기온별 양생 기간과 거푸집 떼는 시점을 정리합니다.
- 양생은 부은 콘크리트가 제 강도를 낼 때까지 온도와 수분을 지켜 주는 일입니다
- 습윤 양생 기간은 기온이 낮을수록 길어지고, 시멘트 종류에 따라서도 달라집니다
- 거푸집은 날짜보다 강도로 판단하고, 날짜 표는 강도를 확인하지 못할 때 쓰는 대안입니다
- 하루 평균기온이 4℃ 이하로 예상되면 한중 콘크리트로 보고 보온 계획을 따로 세웁니다

양생은 무엇이고, 작은 구조물에서 왜 더 따지나

콘크리트는 시멘트와 물이 만나 일으키는 반응, 곧 수화로 굳습니다. 이 반응은 물이 있어야 이어지고, 온도가 낮으면 느려지며, 영하로 떨어지면 거의 멈춥니다. 양생은 이 반응이 끝까지 진행되도록 온도를 지키고, 표면이 마르지 않게 하고, 굳는 동안 충격과 하중을 막는 일을 통틀어 부르는 말입니다.

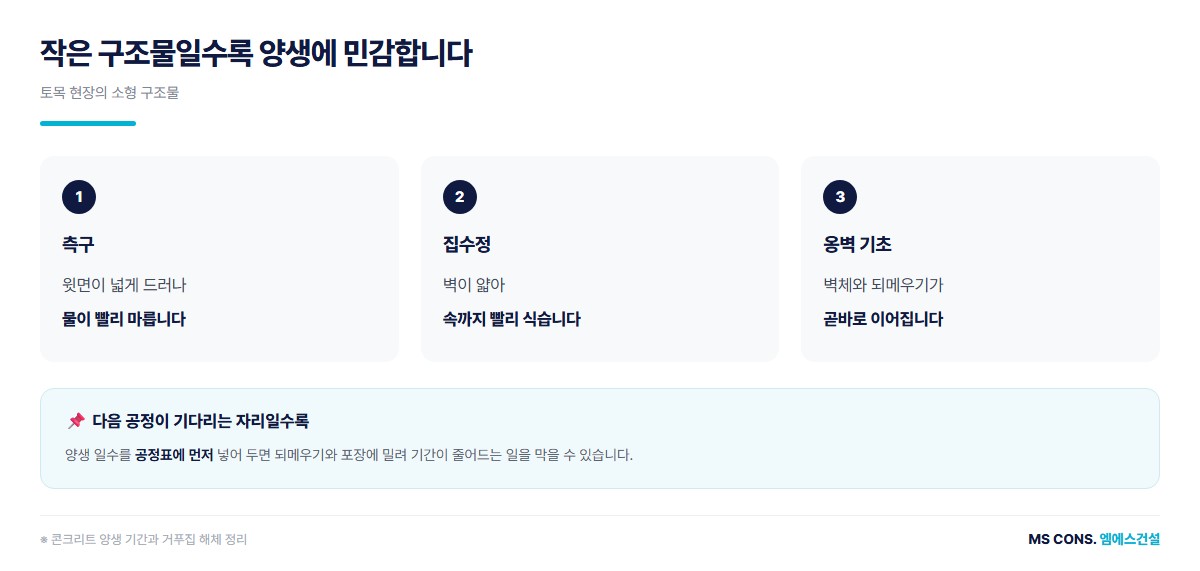

토목 현장의 측구나 집수정은 벽 두께가 얇은 부재인 경우가 많습니다. 얇은 부재는 부피에 비해 바깥으로 드러난 면이 넓어서 바람과 햇볕에 물이 빨리 날아가고, 기온이 떨어지면 속까지 금방 식습니다. 덩치 큰 구조물보다 양생 조건에 더 민감한 셈입니다. 게다가 이런 구조물 옆에는 대개 되메우기와 포장이 바로 이어져 있어서, 양생 기간을 줄이고 싶은 압박이 늘 따라붙습니다.
양생이 모자란 흔적은 바로 드러나지 않을 때가 많습니다. 표면에 가는 잔금이 생기거나, 모서리가 쉽게 떨어져 나가거나, 몇 번의 겨울을 지나며 표면이 들뜨고 벗겨지는 식으로 뒤늦게 나타납니다. 그때는 깨고 다시 붓는 것 말고는 마땅한 방법이 없으니, 처음 며칠을 제대로 지키는 쪽이 훨씬 적은 비용으로 끝납니다.
기온별로 며칠 두나, 습윤 양생 기간

습윤 양생은 콘크리트 표면을 젖은 상태로 유지하는 방법입니다. 마감이 끝나 손으로 눌러도 자국이 남지 않을 만큼 굳으면, 양생포나 거적을 덮고 물을 뿌리거나 표면에 막을 만드는 양생제를 바릅니다. 거푸집이 붙어 있는 면은 거푸집이 증발을 어느 정도 막아 주지만, 하늘로 드러난 윗면은 곧바로 말라 가니 그쪽부터 챙깁니다.
표준시방서(KCS 14 20 10 일반콘크리트)는 습윤 상태를 유지할 기간을 하루 평균기온과 시멘트 종류로 나누어 표준값으로 제시합니다. 일반 기준을 옮기면 아래와 같습니다.
| 하루 평균기온 | 보통 포틀랜드 시멘트 | 고로슬래그, 플라이애시 시멘트 2종 | 조강 포틀랜드 시멘트 |
|---|---|---|---|
| 15℃ 이상 | 5일 | 7일 | 3일 |
| 10℃ 이상 | 7일 | 9일 | 4일 |
| 5℃ 이상 | 9일 | 12일 | 5일 |
※ 표준시방서 일반 기준의 표준값을 옮긴 것입니다. 기준은 개정될 수 있고, 현장 시방서나 감리 지시가 따로 있으면 그쪽을 먼저 따릅니다.
표를 읽을 때 놓치기 쉬운 점이 두 가지 있습니다. 하나는 기준이 하루 평균기온이라는 점입니다. 한낮에 15℃까지 올라도 새벽에 3℃로 떨어지면 평균은 10℃ 언저리에 머뭅니다. 다른 하나는 레미콘에 어떤 시멘트가 들어갔는지입니다. 토목용 레미콘에는 고로슬래그나 플라이애시를 섞은 배합이 흔한데, 이런 배합은 초기 강도가 천천히 올라 같은 기온에서도 기간이 길어집니다. 납품서나 배합표에서 시멘트 종류를 먼저 확인해 두면 며칠을 잡을지 판단이 빨라집니다.
거푸집은 언제 떼나, 날짜보다 강도

거푸집 떼는 날과 양생이 끝나는 날은 같은 날이 아닙니다. 거푸집을 떼어도 양생은 이어서 해야 하고, 반대로 양생 기간이 남았더라도 조건을 채우면 거푸집은 뗄 수 있습니다. 판단의 기준은 콘크리트가 얼마나 단단해졌는가입니다.

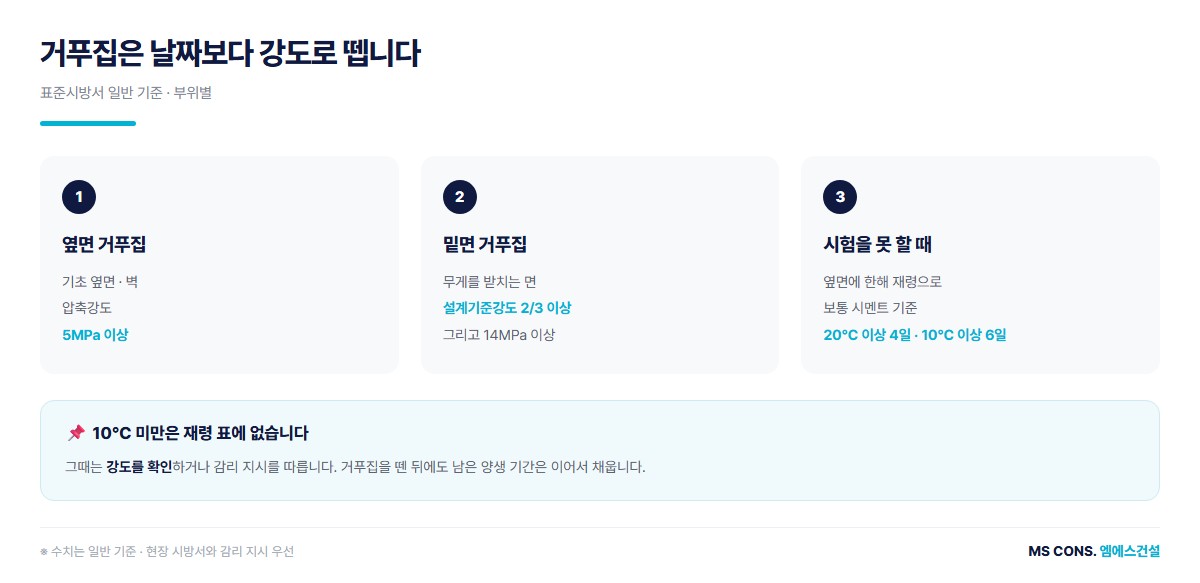

표준시방서(KCS 14 20 12 거푸집 및 동바리)는 부위에 따라 기준을 나눕니다. 기초 옆면이나 벽처럼 무게를 받지 않고 옆을 막고 있던 거푸집은 압축강도가 5MPa 이상이면 뗄 수 있습니다. 슬래브 밑면처럼 무게를 받치는 거푸집은 설계기준강도의 2/3 이상이면서 14MPa 이상이어야 합니다. 토목 현장의 소형 구조물은 대부분 앞쪽에 해당하지만, 집수정 상판이나 작은 암거 덮개처럼 밑을 받친 부위가 있으면 따로 판단합니다.
강도는 같은 콘크리트로 만든 공시체를 눌러 깨 보는 방식으로 확인하는 것이 원칙입니다. 시험을 하지 않을 때는 평균기온과 시멘트 종류로 정한 재령, 곧 부은 뒤 지난 날수를 대신 쓸 수 있는데, 이 방법은 옆면 거푸집에만 해당합니다.
| 평균기온 | 조강 포틀랜드 | 보통 포틀랜드, 혼합 시멘트 1종 | 혼합 시멘트 2종 |
|---|---|---|---|
| 20℃ 이상 | 2일 | 4일 | 5일 |
| 10℃ 이상 20℃ 미만 | 3일 | 6일 | 8일 |
※ 기초, 벽 같은 옆면 거푸집에 한해 강도 시험을 대신하는 일반 기준입니다. 10℃ 미만은 이 표에 없으므로 강도를 확인하거나 감리 지시를 따릅니다.
겨울을 앞둔 현장, 4℃ 아래로 내려가면

기온이 내려가면 두 가지가 달라집니다. 양생 기간이 길어지고, 더 심각하게는 굳기 전에 얼 수 있습니다. 강도가 덜 난 콘크리트 속의 물이 얼면 부피가 늘면서 내부 조직을 벌려 놓고, 이 손상은 날이 풀려도 되돌아오지 않습니다. 이를 초기 동해라고 합니다.
표준시방서(KCS 14 20 40 한중콘크리트)는 하루 평균기온이 4℃ 이하로 예상되면 한중 콘크리트로 시공하도록 합니다. 일반 기준으로는 압축강도가 5MPa에 이를 때까지 콘크리트 온도를 5℃ 이상으로 지키고, 그 뒤 2일 동안은 0℃ 이상을 유지합니다. 보온 방식과 기간, 필요한 강도는 부재 두께와 노출 조건에 따라 달라지므로 현장 시방서와 감리 지시를 먼저 확인합니다.
해마다 차이는 있지만 10월 하순은 아직 일반 양생 범위 안에 있으면서도 겨울 준비를 시작하기 좋은 때입니다. 이 무렵 부은 측구나 집수정은 습윤 양생 기간이 표의 10℃, 5℃ 줄로 내려가 한여름보다 며칠씩 길어진다는 점을 공정에 미리 반영합니다. 영하 예보가 잡히기 시작하면 보온 자재가 현장에 도착해 있어야 하는데, 그때 가서 구하려면 늦는 경우가 많습니다.
기온이 애매한 날 판단을 돕는 것은 예보 한 줄보다 콘크리트 온도 기록입니다. 부은 날 저녁과 다음 날 새벽에 표면과 모서리 온도를 재 두면 덮개를 한 겹 더 씌워야 할지가 금방 보입니다. 얇은 부재일수록 모서리와 바람 맞는 면이 먼저 식습니다.

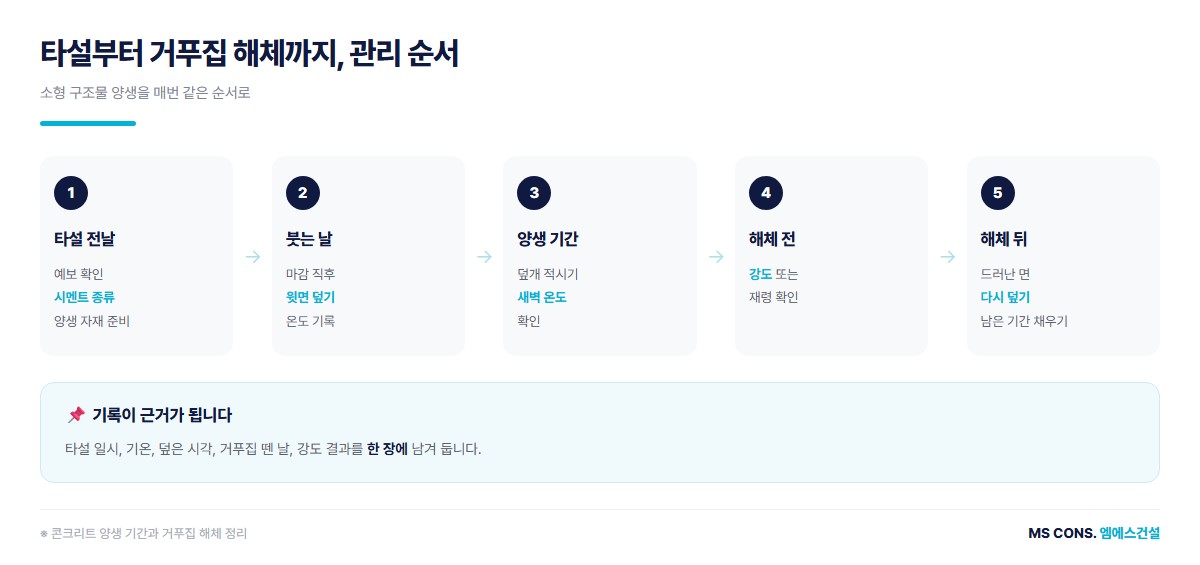

타설부터 거푸집 해체까지, 현장 관리 순서

작은 구조물일수록 순서 하나를 정해 두고 매번 그대로 반복하는 편이 실수가 적습니다. 타설 전날 예보와 시멘트 종류를 확인해 양생 일수와 거푸집 떼는 날을 미리 잡아 두고, 붓는 날에는 마감이 끝나는 대로 윗면을 덮습니다. 그 뒤로는 날마다 덮개 상태와 온도를 살피고, 거푸집을 뗀 다음에도 남은 기간 동안 젖은 상태를 이어 갑니다.
양생을 마친 구조물 주변은 되메우기로 넘어갑니다. 측구나 집수정 옆을 너무 이르게 메우고 롤러로 다지면 아직 강도가 덜 오른 벽체에 옆으로 미는 힘이 실립니다. 되메우기 재료와 층별 다짐 기준은 되메우기 다짐, 기준은 무엇인가 편에 정리해 두었습니다.
기록도 순서의 일부입니다. 타설 일시와 그날 기온, 덮은 시각, 거푸집을 뗀 날, 강도 확인 결과를 한 장에 남겨 두면 나중에 표면 균열 같은 문제가 생겼을 때 원인을 좁히는 근거가 됩니다. 양생과 거푸집 기준이 시방서 어느 부분에 실려 있는지 찾는 요령은 토목공사 표준시방서, 어디를 먼저 보나 편을 참고하시면 됩니다.

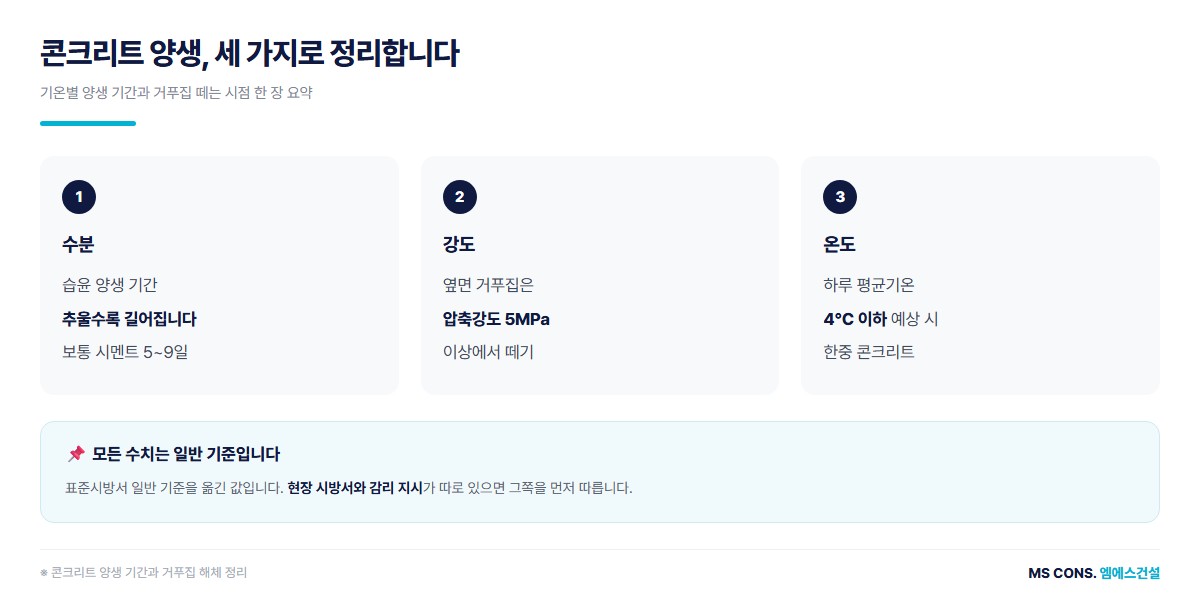

- 양생은 온도, 수분, 하중 세 가지를 지켜 콘크리트가 제 강도를 내게 하는 일입니다
- 습윤 양생 기간은 하루 평균기온과 시멘트 종류로 정해지고, 추울수록 길어집니다
- 옆면 거푸집은 압축강도 5MPa 이상에서 떼고, 시험을 못 하면 재령 표를 씁니다
- 하루 평균기온 4℃ 이하가 예상되면 한중 콘크리트로 보고 얼지 않게 지킵니다
- 모든 수치는 일반 기준이며 현장 시방서와 감리 지시가 우선합니다
자주 묻는 질문

Q. 양생제를 뿌리면 물을 주지 않아도 되나요?
양생제는 표면에 얇은 막을 만들어 수분이 날아가는 것을 막기 때문에 살수를 대신할 수 있습니다. 다만 마감 직후 고르게 뿌려야 효과가 있고, 나중에 다른 재료를 덧붙일 면에는 쓰지 않도록 정한 경우도 있으니 시방서와 감리 지시를 확인합니다.
Q. 비 오는 날 부은 콘크리트는 어떻게 하나요?
굳기 전에 빗물이 떨어지면 표면이 약해지고 배합의 물 비율이 달라집니다. 비가 예보되면 타설을 미루거나 천막을 준비하고, 이미 부었다면 비닐로 덮어 빗물이 직접 닿지 않게 합니다. 어느 정도 굳은 뒤에 내리는 비는 오히려 습윤 양생을 돕습니다.
Q. 거푸집을 떼자마자 되메우기를 해도 되나요?
거푸집을 뗄 수 있는 강도와, 흙의 압력과 다짐 장비의 힘을 견딜 강도는 다릅니다. 되메우기 시점은 설계도서와 감리 지시를 따르고, 구조물 바로 옆은 가벼운 다짐 장비로 바꿔 다집니다.
Q. 조강 시멘트를 쓰면 겨울에도 거푸집을 빨리 뗄 수 있나요?
초기 강도가 빨리 올라 기간을 줄이는 데는 도움이 되지만, 얼지 않게 지키는 일은 그대로 필요합니다. 배합을 바꾸는 것은 감리 승인을 거쳐야 하는 사항이니 미리 협의합니다.
양생은 붓고 난 뒤 며칠 동안 콘크리트를 따뜻하고 촉촉하게 지켜 주는 일입니다. 기온이 내려갈수록 그 며칠이 길어지고, 거푸집은 날짜가 아니라 강도를 보고 뗍니다. 겨울을 앞둔 현장이라면 타설일을 고르는 단계부터 양생 일수를 공정표에 넣어 두는 것이 가장 확실한 대비입니다.
공사 위치와 일정을 알려 주시면 겨울철 공정까지 고려해 함께 검토해 드립니다.
